9月24日4时许,西咸新区原点330千伏变电站(泾河330千伏变电站)4台主变压器全部顺利带电,各项参数指标合格,标志着西咸新区泾河新城330千伏输变电工程圆满启动,按计划投运,为地区经济社会高质量跨越发展注入强劲动能。
“四个专业”合力建设重点工程
西咸新区泾河新城330千伏输变电工程是陕西电网330千伏骨干网架的关键项目,是提升泾河新城电力保供水平和增加新能源输送能力的重要工程。该工程位于西咸新区泾河新城和咸阳市泾阳县境内,工程总投资5.17亿元,包括新建泾河330千伏变电站工程、新建330千伏架空输电线路工程以及拆除部分旧有输电线路。该工程于2023年11月17日开工以来,陕西送变电公司线路、土建、变电、调试等四个专业参与工程建设。

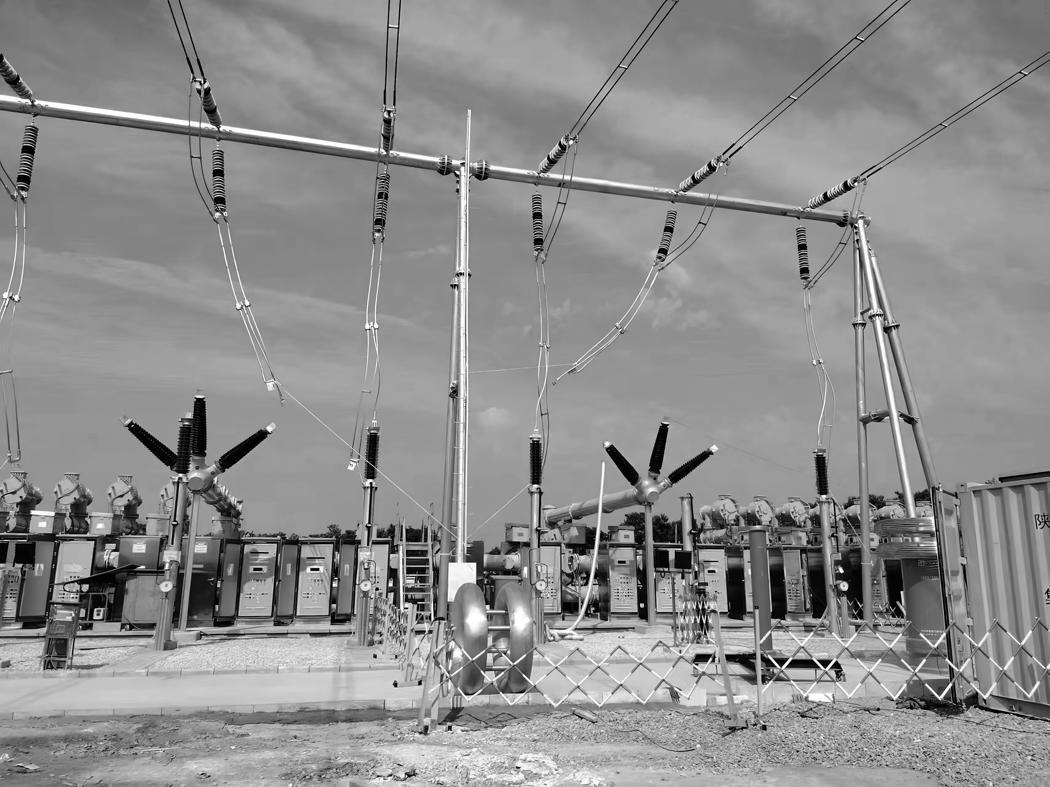

“泾河变电站是关中地区一次性新增变电容量最大的户外330千伏变电站。”陕西送变电公司该工程变电施工负责人陈文熠说道。该站位于西咸新区泾河新城永乐镇新庄村东南侧,本期新建360兆伏安主变压器4台,330千伏出线4回,110千伏出线22回。

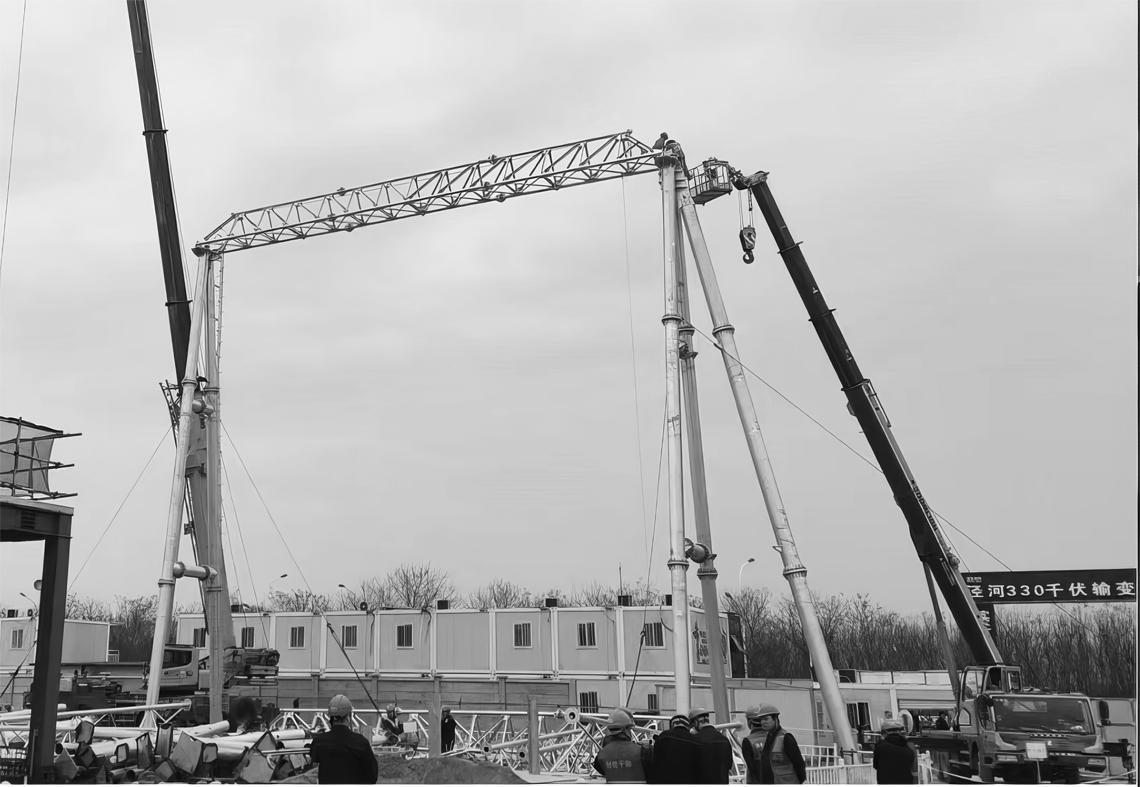

围绕变电站工程,陕西送变电公司土建专业严格落实“精准管控保进度”要求和“大抓现场”鲜明导向,始终坚持打造标杆示范工地的工作标准,坚持“一天不耽误、一天不懈怠”,精心策划、统筹安排,紧盯安全重点和关键环节,高质量推进构架吊装和建筑施工。
调试专业人员奔赴设备厂家,提前完成该工程光纤连接图的绘制、设备统计表的制作、SCD的制作、二次回路表的审核与完善、装置图片归档等工作,为后续的联调工作提供可靠数据支撑,为施工现场节约更多调试时间。
科技创新保障施工安全质量
变电专业施工项目部在GIS安装中,使用了技术升级后的新一代可移动式防尘棚,在室外环境中快速搭建出相对隔离的室内空间,风机和空气除尘干燥设备向防尘棚内持续不断输入干燥洁净空气,配备四合一气体检测仪、六通道粉尘测试仪等最新设备,解决了安装环境不可控因素等困难,实现了GIS安装作业面的标准化管控。
“新增的整个车间一键移动功能,在几分钟内便可实现转场,完成下一个间隔的无尘化安装准备。”陕西送变电公司该工程变电施工项目总工张彤博说,“显著提升了GIS安装作业效率,保证了安装质量。”
该站一次新建4台主变、22回110千伏出线,建设规模属于西咸新区及咸阳地区330千伏电压等级最大。对应工作量包含安装及调试330千伏GIS设备16组共336个单元;110千伏GIS设备34个间隔;二次屏柜242面;电缆敷设及接线178公里。显著增加的工作量给电气项目部的组织能力、人员配备、安全质量管控带来了极大挑战。项目部精心编排施工计划、物资到货计划,合理安排电气安装顺序,依托e基建2.0等数字化平台,深化无尘化车间、可视化施工、标准化作业、精准化管控在施工中的应用,促进和保证了现场管理的及时、有效、高水准,确保工程高质量稳步推进。
2024年是国网陕西省电力有限公司“电网建设攻坚年”,陕西电力主网基建规模和投资再创新高。9月24日4时许,泾河330千伏输变电工程顺利投运,是陕西电网继榆林330千伏文昌变电站后,又一座一次性投运4台360兆伏安的输变电工程。该工程的顺利投运,将有力保障隆基光伏产业园二期、陕煤研究院二期等一系列重大项目用电需求,有力支撑泾河新城及周边地区新增负荷和新能源接入,为泾河新城“一核两新”建设提供保障。
