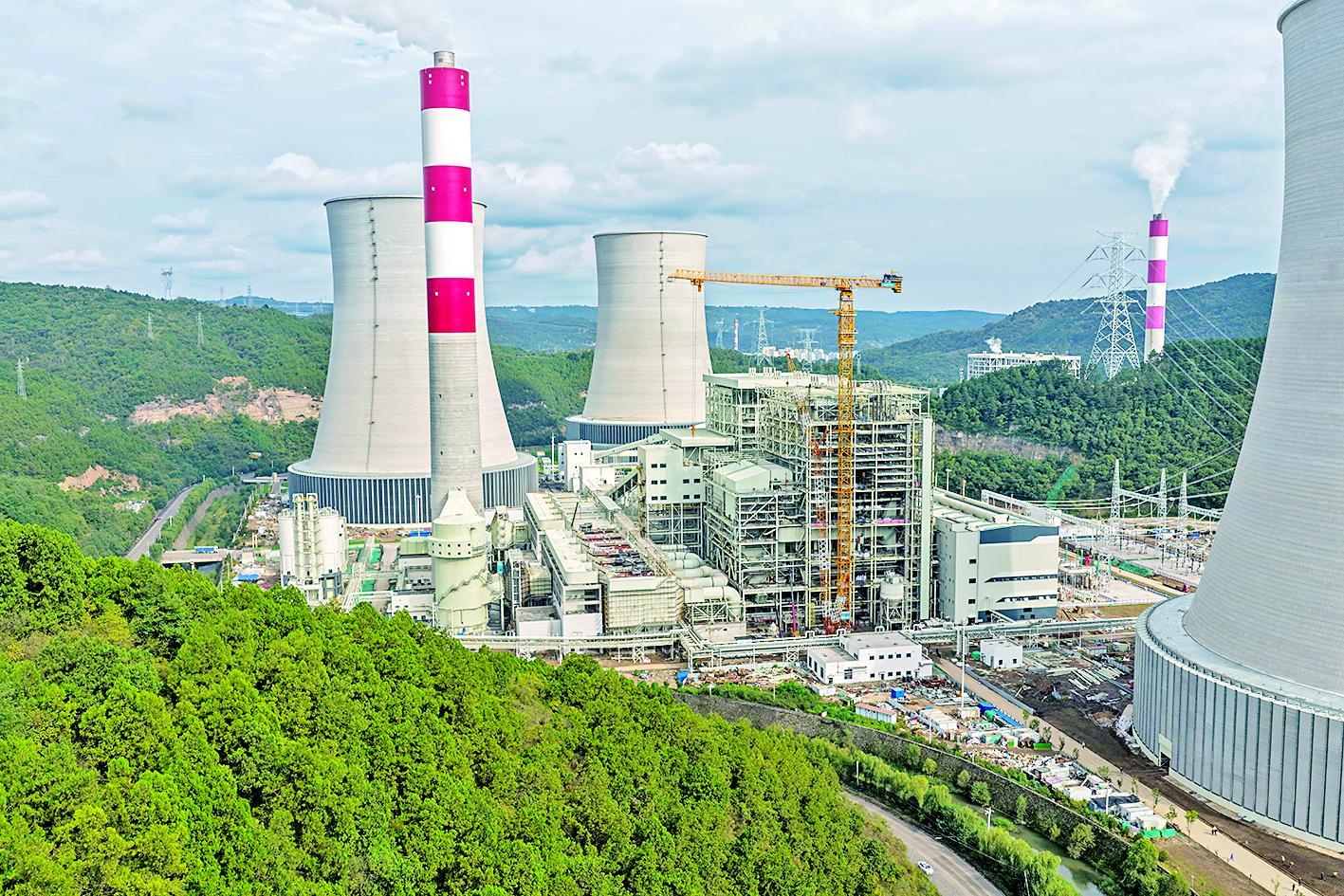

项目现场。通讯员 张乙博 摄
近日,陕煤集团黄陵矿业2×1000MW发电项目1号机组顺利通过168小时满负荷试运,标志着该机组正式具备投产发电条件。
该项目是黄陵矿业公司加快落实国家规划内支撑性电源建设、保障陕西省电力增长需求、推动延安市产业转型升级的关键工程。项目选用2台1000MW高效超超临界间接空冷燃煤发电机组,采用煤电一体化模式建设,建成后年发电量可达110亿千瓦时,年产值约40亿元。
自开工以来,黄陵矿业沮源发电公司始终坚持高标准推进、精细化管控,创新推行“无人机+VR+BIM+飞书AI”四位一体新型管理模式,以数字化手段破解大件设备吊装、隐蔽部位焊接等技术难题,实现安装质量一次成优。落实班子项目包抓机制,压实参建各方责任,坚持“日调度、日闭环”管理制度,强化进度管控,全力以赴推进项目建设,1号机组从倒送电到锅炉一次点火成功仅用12天,从主变冲击试验到进入168小时满负荷试运,各调试项目均一次成功,全程仅历时13天,跑出了项目建设的“黄陵速度”。
通讯员 任昱晨
